客戶案例

漢能太陽能動力汽車發布會無線覆蓋及視頻直播服務 - 云爍服務

時間:2016-08-11

  2016年7月2日,漢能發布全球首款可商業化的薄膜發電全太陽能動力汽車,云爍IT服務為這場撼動傳統電動汽車行業的發布會提供了媒體區域WIFI無線覆蓋及有線視頻直播服務。

  漢能“全球首款”太陽能動力汽車顛覆了傳統電動汽車“持續里程”的概念,擺脫了傳統電動汽車對充電樁的依賴,使汽車中短途“不插電無限行駛”成為可能。

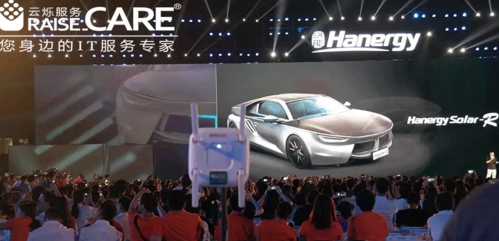

漢能全球首款太陽能動力汽車發布會現場和無線AP設備圖

  ▲漢能“全球首款”太陽能動力汽車發布會現場和無線AP設備圖

  發布會當日參與人與媒體人預計在1000人左右,場地總出口帶寬為100M上下行對稱帶寬,微直播10M保證視頻上傳,簽到處2M,媒體區共享其余帶寬,最大用戶限制1M。

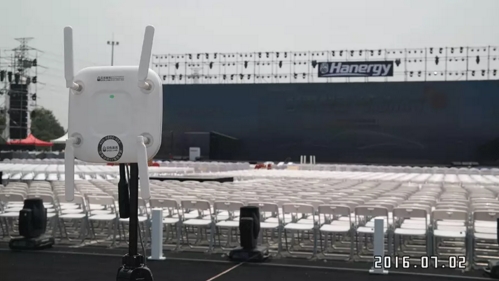

漢能全球首款太陽能動力汽車發布會現場圖

  ▲漢能“全球首款”太陽能動力汽車發布會現場圖

  云爍IT服務采用成熟的、穩定的協議進行網絡組建,以保證網絡的穩定性。

  使用無線的終端較多,重點優化無線網絡。例:終端信道引導、終端負載均衡、關閉2.4Ghz低速率、開啟CleanAir、針對每SSID、每終端限速等。

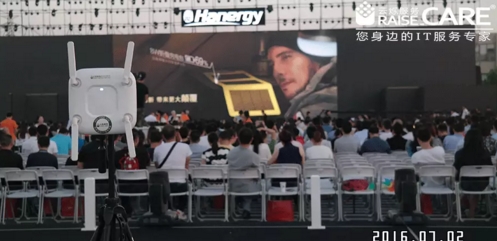

漢能全球首款太陽能動力汽車發布會現場的AP設備圖

  ▲漢能“全球首款”太陽能動力汽車發布會現場的AP設備圖

  此次發布會場地選擇在漢能園區的停車場內,所以根據實際場地情況,云爍IT服務為這場發布會提供的現場布局如圖

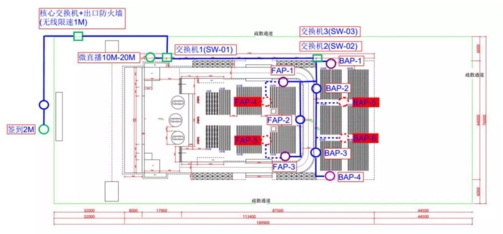

漢能全球首款太陽能動力汽車發布會現場布局圖

  ▲漢能“全球首款”太陽能動力汽車發布會現場布局圖

  簽到區1個AP+1個有線(2M);控臺區微直播1個有線(10M);前排媒體FAP預計5個點位,實際使用3個AP,2個為預留(紅色部分) ;后排媒體BAP預計6個點位,實際使用4個AP,2個為預留(紅色部分)

  云爍服務根據漢能發布會的需求,具體實施進度如下圖

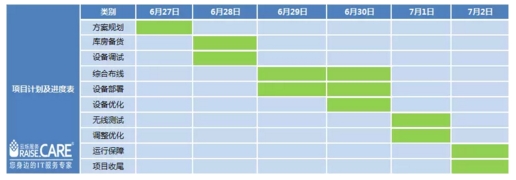

漢能全球首款太陽能動力汽車發布會項目實施進度表

  ▲漢能“全球首款”太陽能動力汽車發布會項目實施進度表

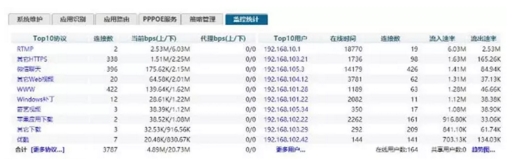

漢能全球首款太陽能動力汽車發布會網絡監控圖

  ▲漢能“全球首款”太陽能動力汽車發布會網絡監控圖

  全場無線采用雙頻,2.4GHZ和5.8GHz,設置5G優先;

  全場實際無線布點12個,實際使用無線AP8個,4個預留點未使用即已經滿足現場需求;

  現場有線點位均做了帶寬保證,上網穩定。

  從發布會開始到結束,未發生設備宕機、斷網現象。

  互聯網出口線路穩定,未出現丟包現象。

  若您有IT服務需求,請咨詢在線客服或致電400-0806-056。
